7호선 개통시기 연장은 절대 안 됩니다.
- 분야
- 교통건설환경
- 의견번호
- 2046034
- 의견인
- 오○○
- 의견기간
- 2023-07-09 ~ 2023-08-08
- 청원 진행상황
- 51
- 0

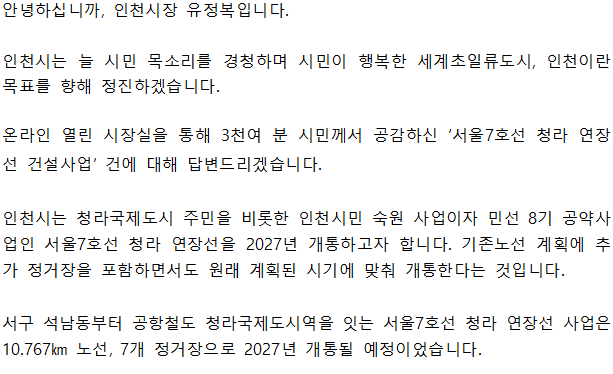

지하철 7호선 청라연장은 2027년에 개통되어야합니다. 추가역(가칭 스티필드역)은 5공구 노선에 대한 사전 준비작업과 공사기간 병행방법 등 으로 세계 최고의 건설기술력이 해결할 수 있습니다. 서울7호선 청라구간에 대한 공사기간 14개월 연장은 철회되어야 합니다. 당초 2027년 10월 개통이라는 시민과의 약속은 지켜져야 합니다. 청라 도시가 생긴지 10년이 훌쩍 넘은 지금 아직도 지하철역 하나 안 생긴게 말이 됩니까? 27년 개통을 청라시민과 인천시민 모두 고대하고 있는데 여기서 또 지연이라니요. 인천시의 무능함을 다시한번 보여주는 처사 입니다. 제발 책임있는 결과를 보여주세요. 국민의 뜻을 저버리지 말아주세요.
시민소통담당관 관리자가 등록한 부서답변입니다.
2025-02-04
