인천대로 일반화 사업

  • 도로기능 개선으로 도심단절 해소 및 원도심 재생 활성화 촉진
  • 주변지역 주민의 정주여건 개선 및 지역발전 도모

사업개요

  • 사업규모 :    인천기점∼서인천IC

    - (기반시설) 도로개량 10.45km / 지하도로 개설 4.5km / 숲길 조성 / 주차장
    - (주변지역) 생활권계획 / 도시재생뉴딜사업 / 지구단위계획

  • 사업기간  :  2016년∼2027년
  • 총사업비  :  8,560억 원
  • 추진방안  :  지하⇒차량, 상부⇒공원 및 대중교통

추진실적

  • 2014.10.∼2017.12. : 경인고속도로 관리권 이관
  • 2016. 4.∼2017. 9. : 기본구상 수립
  • 2017. 6.∼2018. 7. : 타당성조사 수행
  • 2017. 6.∼2018.11. : 구조개선사업 시행
  • 2017. 9.∼2019.12. : 기본계획 수립
  • 2019. 6.∼ : 기본 및 실시설계 추진
    •   - 2019.11. :  ​ 혼잡도로   반영   신청

        - 2020. 3. :   일반화사업   추진계획   변경   방침   결정

        - 2020. 5. 6. :   국회의원 ,   자치단체장 ,   시민참여운영위원회   설명

        - 2020. 8. 9. :   관계기관   협의

        - 2020.10. :   국회의원 ,   자치단체장   설명

        - 2020.11. :   자문회의   개최 (2 )

        - 2021. 3. :   매장문화재   지표조사용역   준공

        - 2021. 5. :   소규모   재해영향평가   협의   완료

        - 2021. 5. :   주민설명회   개최     공람   공고

        - 2021. 6. :   인천대로   일반화 ( 변경 )   추진계획   결정

        - 2021. 6. :   설계경제성 (VE)   검토

        - 2021. 7. :   건설기술   심의
        - 2021. 8. :
      실시계획   인가   공람공고

  •     2021. 9. :   인천대로   일반화   도로개량공사 (1 공구 ,   우선시공 )   계약의뢰

  •    2021.12. :   인천대로   일반화   도로개량공사 (1 공구 ,   우선시공 )   낙찰자   선정
  •    2022.1. :   인천대로   일반화   도로개량공사 (1 공구 ,   우선시공 )   실시계획   인가
  •    2022.1. :   인천대로   일반화   도로개량공사 (1 공구 ,   우선시공 )   착공
  • ​

향후계획

  • 2023. ~ 2025. 12. : 독배로(인하로) ∼ 주안산단교차로 공사 착공 및 준공
  • 2025. 12. :   인천기점 ∼ 독배로(인하로) 공사 준공
  • 2024. ~ 2027. :   주안산단교차로 ∼ 서인천나들목 공사 착공 및 준공

사업계획도

0~2세 보육료 현황

구분, 영아(0~2세)에 종일형, 맞춤형으로 구성된 표

구    분 1단계
(인천기점 ~ 주안산단)
2단계
(주안산단 ~ 서인천나들목)

1-1단계
(인천기점 ~ 독배로)

1-2단계
(독배로 ~ 주안산단)

사업규모 L=1.8km L=3.0km L=5.65km

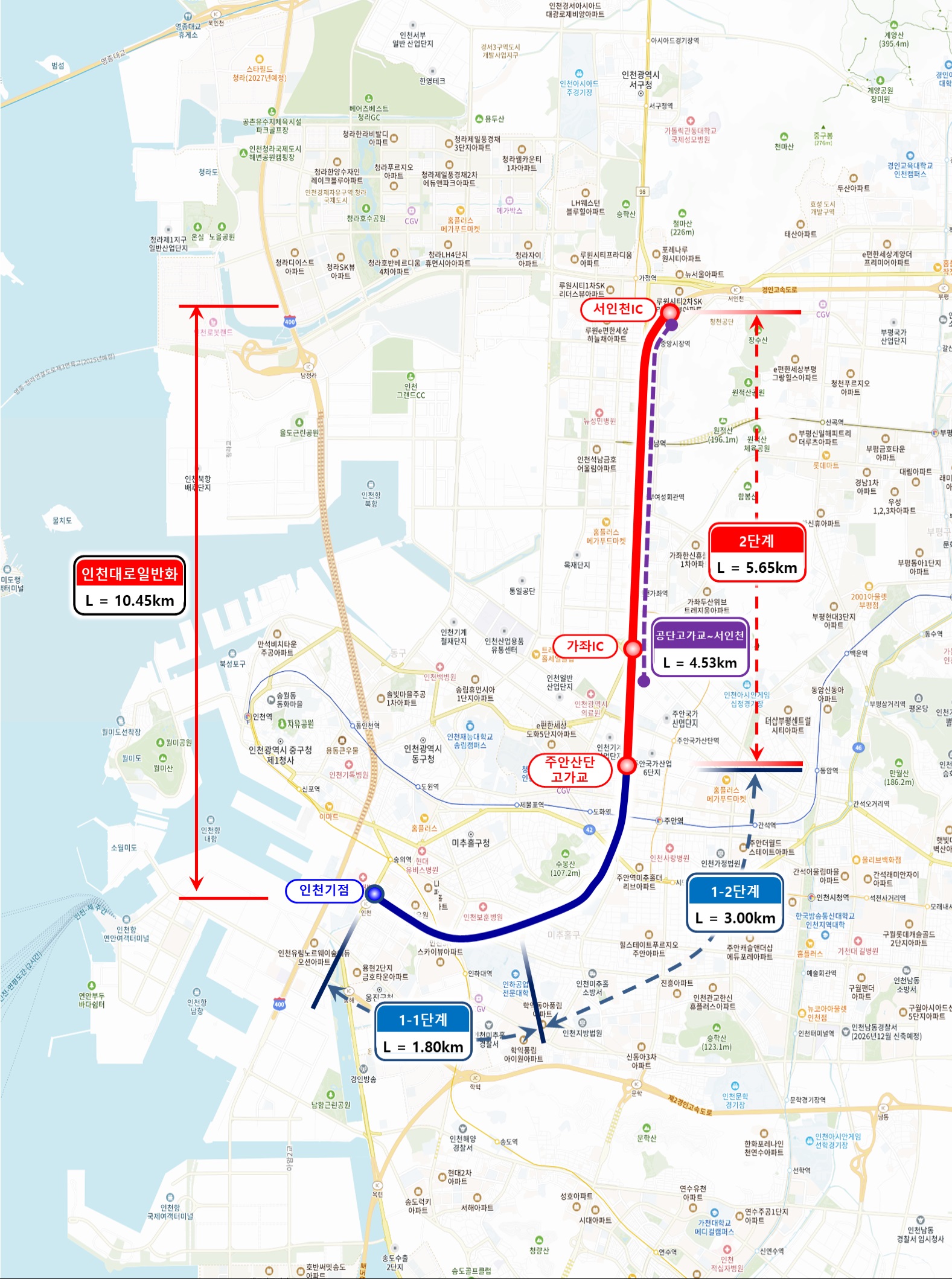

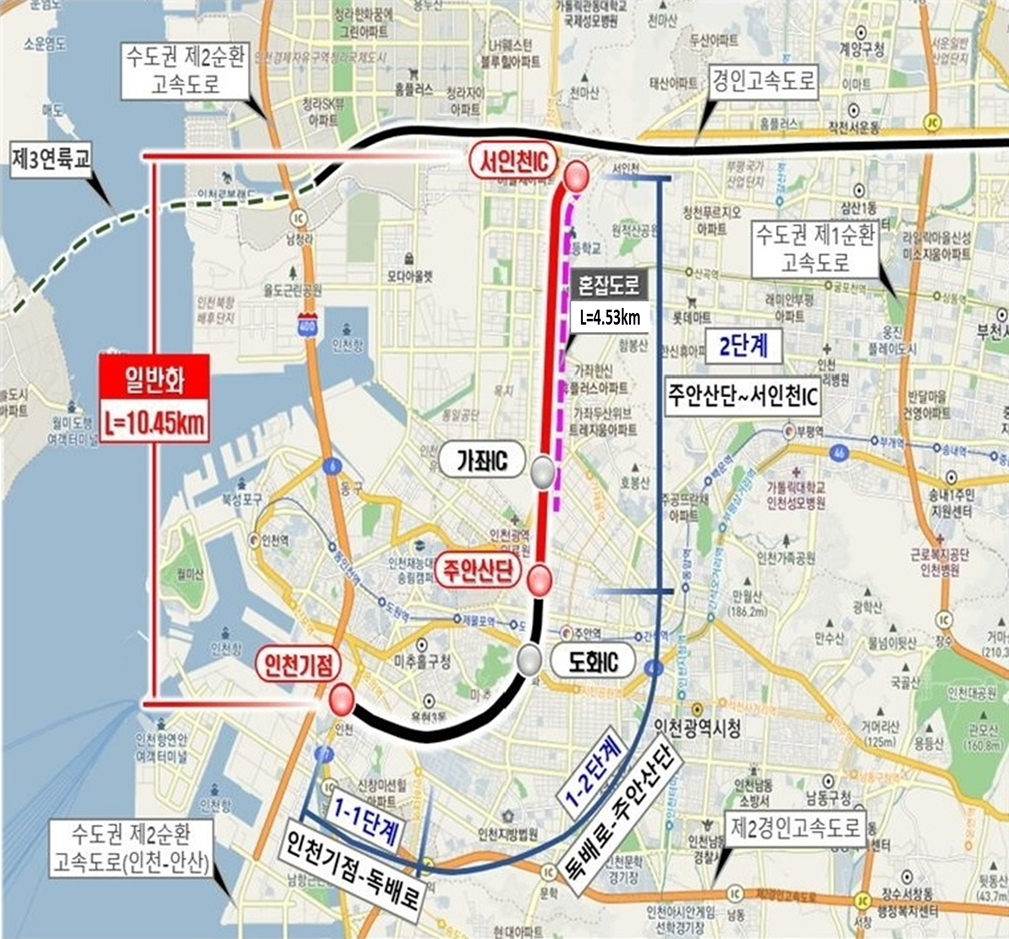

인천대로 일반화 경인고속도로 사업계획도

조감도

인천대로 일반화 및 주변 재생 조감도
조감도

향후 설계 과정에서 일부 변경될 수 있음을 알려드립니다.
