검단신도시 조성사업
수도권 서북부지역 행정ㆍ문화ㆍ교육의 중심도시 건설, 친환경적 도시 네크워크가 구축된 자족형 복합도시 건설

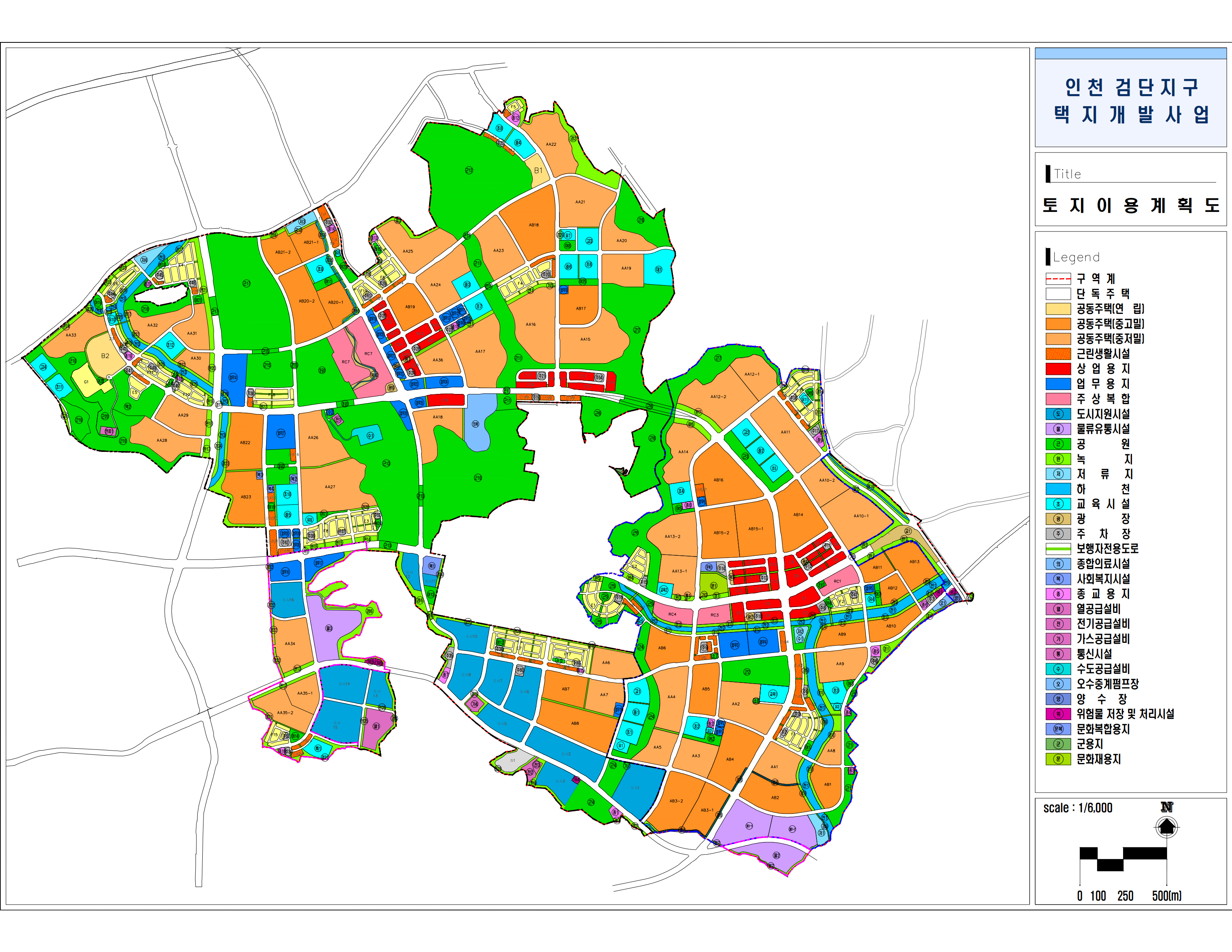

사업개요
- 사업위치 : 서구 마전동, 당하동, 원당동, 불로동 일원
- 사업면적 : 11.109㎢
- 단계별 추진: 1단계 3.595㎢, 2단계 0.530㎢, 3단계 1.854㎢, 4단계 0.169㎢, 5단계 2.404㎢, 6단계 1.409㎢, 7단계 1.148㎢
- 계획인구 : 187,097명/75,857호(168인/ha)
- 추진기간 : 2009. 2.~2028.12.
- 사 업 비 : 8조 3,868억 원
- 부담주체: 한국토지주택공사 50%, 인천도시공사 50%
- 시 행 자 : 인천광역시, 인천도시공사, 한국토지주택공사
향후계획
- 단지조성공사
- 2028. 12.: 7단계 준공예정(2021.12. 1단계 준공, 2023.12. 2단계 준공, 2024.12 3단계 준공)
